자체기사

긴축 재정 속 국가예산 9조 원 시대, 전북 지속 성장‧발전 뒷받침할 기초

사회간접자본 확충 등 분야별 신규사업 427건, 4618억 원 확보
그러나 목표했던 9조 2209억 국가예산보다 614억 원 부족한 결과
김관영 전북지사 “23년 추경, 24년 국가예산과 관련 예산 반영될 수 있게 노력”

김관영 도지사가 25일 전북도청에서 2023년 국가 예산 확보 상황에 대해 브리핑하고 있다. 조현욱 기자

전북도가 정부의 긴축 재정에도 국가예산 9조 원을 확보했지만 정부의 예산 증가율에는 못 미치는 예산 증가율 성적표를 얻어 아쉽다는 평이다.

특히 일부 사업의 경우 내년도 국가예산에 과소 반영되거나 또는 미반영 돼 민선 8기 전북도가 강조한 새로운 전북으로 거듭나기 위해서는 후속 대책 마련이 시급하다.

25일 전북도의 국가예산 사업 1317건(9조 1595억 원) 중 신규 사업은 427건으로 4618억 원 규모다.

이들 신규 사업은 초기 단계인 만큼 국비 확보액은 적지만 총사업비가 6조 원 규모에 달하는 만큼 향후 전북의 지속 성장‧발전을 뒷받침할 기초가 될 전망이다.

또한 그간 도가 공들였던 △국제 태권도 사관학교 설립 △새만금 환경생태용지 2-1단계 조성 △새만금 글로벌 푸드허브 조성 △군산항 특송화물 통관장 신설 등은 마지막까지 정부 설득이 어려워 반영이 불확실했으나 마지막 국회단계에서 증액‧반영돼 탄력을 받게 됐다.

이 밖에도 정부 공모 선정 이후 부지 매입비와 설계용역비 17억 원이 미반영됐던 국립 호남권 청소년디딤센터 건립 사업 역시 막판 예산 반영이 이뤄졌다.

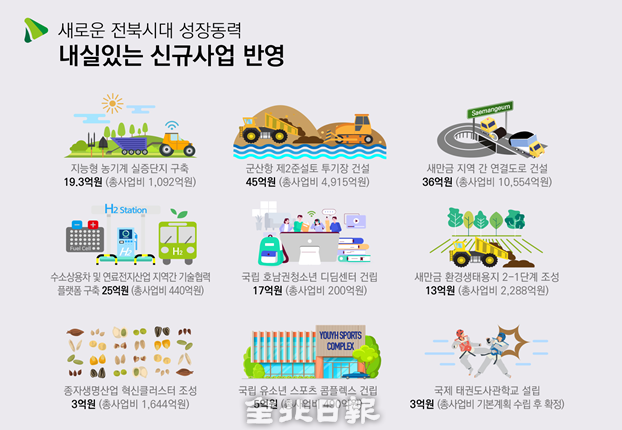

전라북도 신규 예산./전북도 제공.

문제는 국립 호남권 청소년디딤센터와 성격이 비슷한 광주 역시 국립광주청소년치료재활센터 역시 총예산 160억 원 중 설계비 10억 원이 국가예산에 반영되면서 향후 전북 사업 추진에 걸림돌이 될 수 있다는 우려다.

아울러 2024년 완공 목표로 하는 새만금~전주간 고속도로 건설 사업의 경우 도는 사업비 5000억 원을 요구했지만 최종 3812억 원만 반영됐다.

이 밖에도 그린수소 생산 클러스터 구축 사업은 예타 절차가 지연되면서 예산 자체가 반영되지 않았다.

이렇다 보니 전북의 국가예산 증가율은 정부의 예산 증가율 5.1%(2022년 예산 607조 7000억 원, 2023년 638조 7000억 원)의 절반 수준인 2.5%(2022년 8조 9368억 원, 2023년 9조 1595억 원)에 머물렀다.

또 이번 국가예산 규모는 전북도가 올해 초 목표했던 9조 2209억 원보다 614억 원이 부족한 액수다.

이에 대해 김관영 전북지사는 “정부예산 증가율에는 내국세 규모와 연동해 교육청과 지자체에 배정되는 지방교부금을 포함하고 있어 이를 제외하면 내년도 실제 정부예산 증가율은 2.1%에 불과하다"며 “정부의 긴축 기조로 예산이 축소되는 반면 국가 공모사업 관련 예산 규모는 늘어나고 있기 때문에 정부 공모사업 선정으로 예산을 확보하겠다”고 말했다.

이어 “미확보사업은 행정절차 이행, 사업 타당성 확보 및 논리 보강 등 철저한 사전 준비로 2024년 국가예산에 반영될 수 있도록 하겠다”며 “예산이 과소 반영된 사업은 2023년 추경에 반영될 수 있게 노력하겠다”고 약속했다.

저작권자 © 전북일보 인터넷신문 무단전재 및 재배포 금지
